Offshore

Zainstalowane wszystkie fundamenty 100 turbin oraz fundamenty dwóch morskich stacji elektroenergetycznych, ułożone 120 km kabli eksportowych, gotowa większość kablowej linii lądowej, zaawansowane prace na stacji transformatorowej koło Ustki oraz bliska ukończenia baza w Łebie. Tak po III kwartale 2026 r. wyglądał postęp na budowie morskich farm wiatrowych Equinor i Polenergii o łącznej mocy 1,44 GW. Jednocześnie rozpoczęto instalację kabli międzyturbinowych.

Na Morzu Bałtyckim widać już docelowy układ przyszłych turbin Bałtyk 2 i 3 - należących do największych polskich farm offshore, które będą mogły zaopatrzyć w prąd nawet 2 miliony gospodarstw domowych. Pierwszy prąd zaczną produkować w 2027 r., a pełne uruchomienie ma nastąpić w 2028 r.

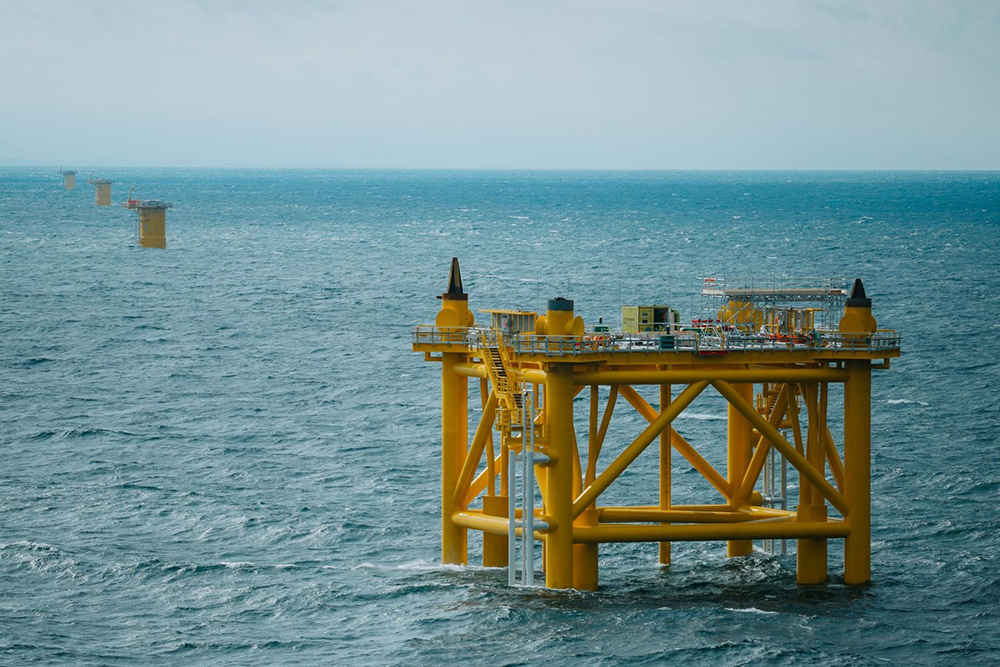

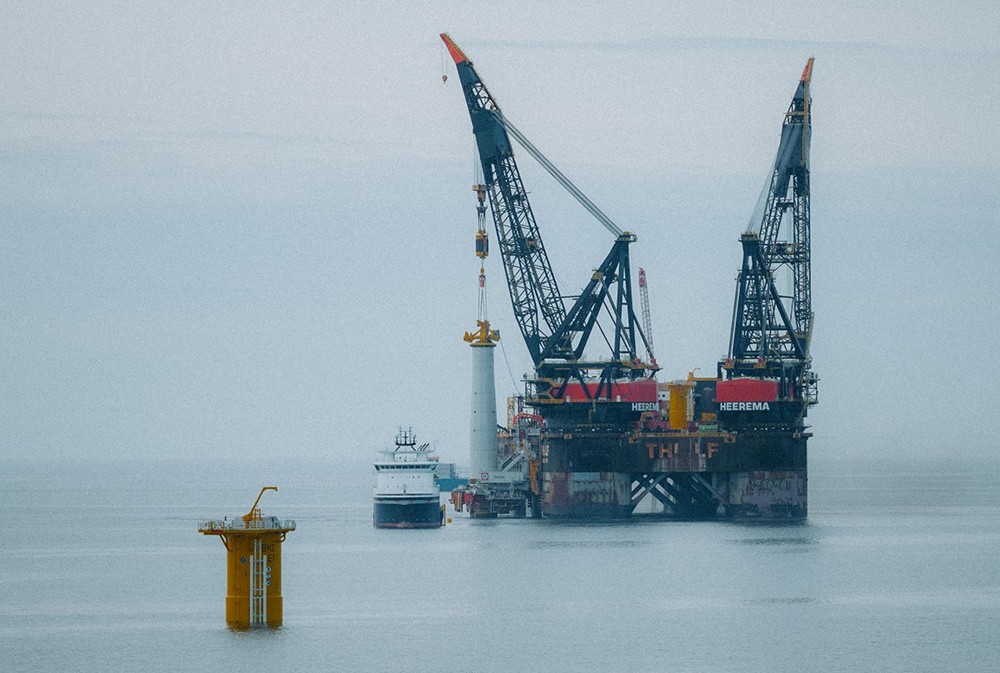

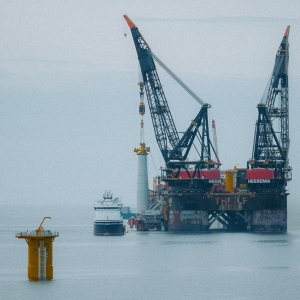

Od początku maja do końca sierpnia trwało osadzanie w morskim dnie fundamentów pod wszystkie 100 turbin oraz dwie morskie stacje elektroenergetyczne. Prace prowadziła m.in. półzanurzalna jednostka dźwigowa Thialf, jedna z największych tego typu na świecie, o wymiarach ponad 200 na 88 metrów, która po raz pierwszy działała w polskiej części Bałtyku. Thialf wróci jeszcze do Polski, by zainstalowaćgłówne części morskich stacji elektroenergetycznych Bałtyk 2 i 3.

W III kwartale duży postęp osiągnięto również na odcinku wyprowadzenia energii z morza. Pod plażą i wydmami powstały cztery przewierty, przeprowadzone metodą bezwykopową, by chronić przyrodę i krajobraz. Do tak przygotowanych tras, wyłożonych rurami HDPE, wciągnięto kable eksportowe farmy Bałtyk 2. Zostały one zainstalowane na całej długości 120 km i wprowadzone do przygotowanej infrastruktury.

Obecnie trwają prace związane z pogrążaniem ich w dnie i zabezpieczeniem narzutami kamiennymi. Równolegle na morzu działają kolejne specjalistyczne jednostki instalujące kable międzyturbinowe o napięciu 66kV.

W 2027 r. podobne zadania będą dotyczyły farmy Bałtyk 3. Prace kablowe posuwają się naprzód także na lądzie - zarówno na linii 220 kV, jak i 400 kV większość odcinków jest już ułożona.

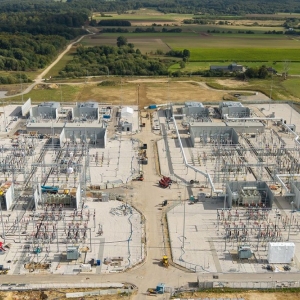

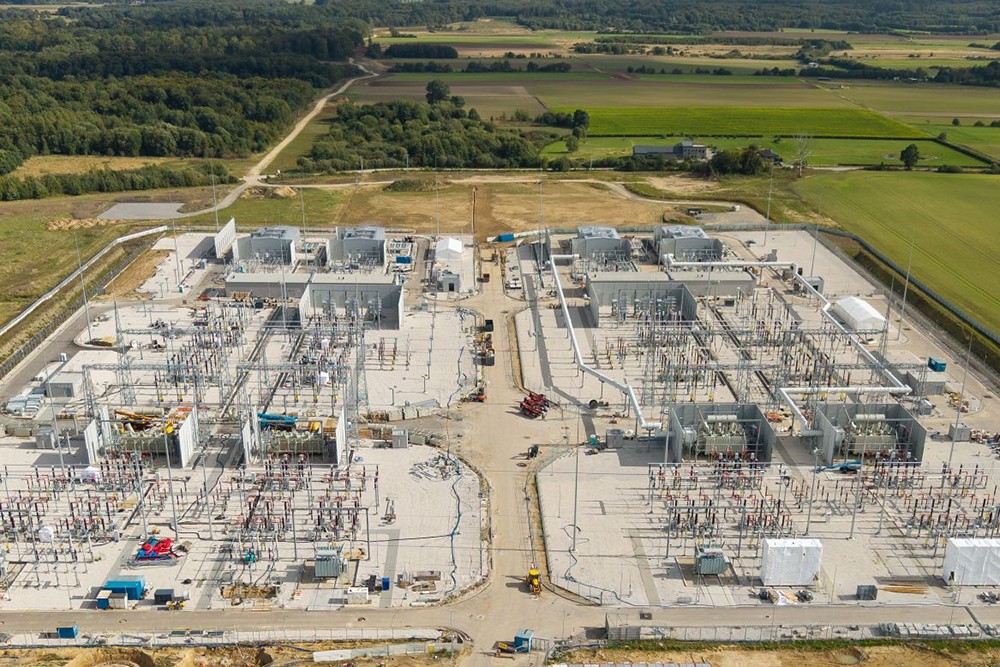

Istotny etap osiągnęła budowa lądowych stacji elektroenergetycznych koło Ustki. Na miejscu znajdują się już wszystkie cztery transformatory o mocy 450 MVA i masie ponad 350 ton każdy, które są głównymi komponentami stacji. Dwa pierwsze, przeznaczone dla Bałtyk 2, zostały zainstalowane wcześniej. Pod koniec sierpnia dostarczono dwa pozostałe - dla Bałtyk 3.

Ich transport odbywał się wieloetapowo: z zakładu produkcyjnego w Łodzi do Szczecina koleją, z wykorzystaniem 32-osiowego specjalistycznego wagonu. Stamtąd morzem do Ustki, a dalej nocnym transportem drogowym do lądowej stacji elektroenergetycznej. Obecnie trwają tu dalsze prace montażowe i instalacja systemów niezbędnych do jej uruchomienia.

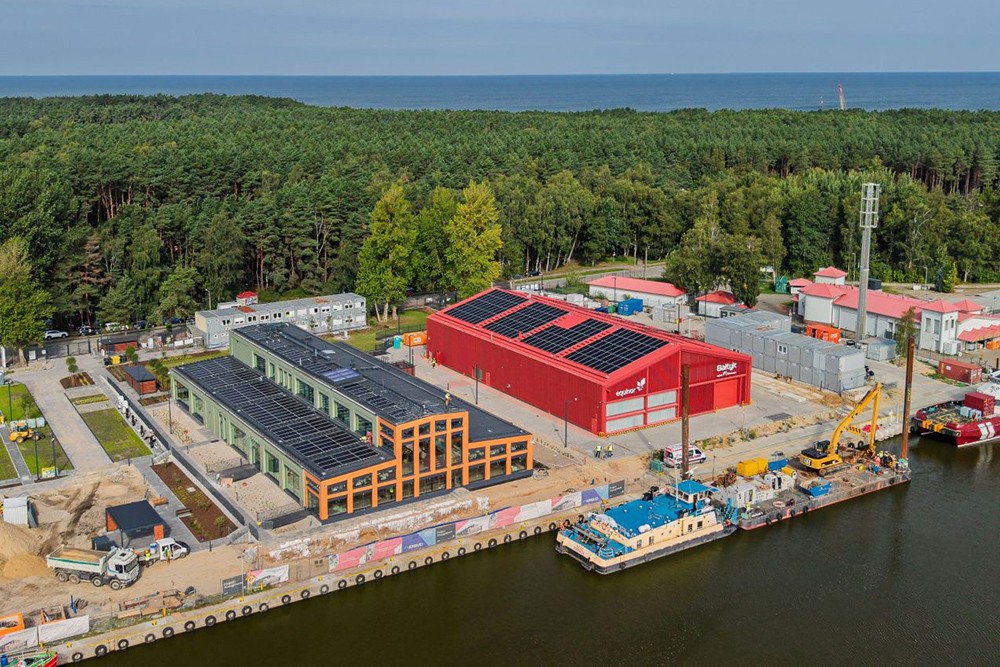

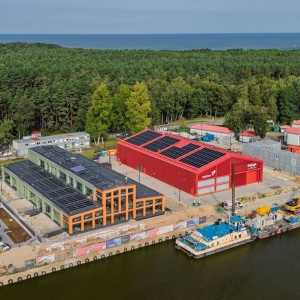

Równolegle w Łebie dobiega końca budowa bazy, w której znajdzie się centrum sterowania pracą morskich farm wiatrowych Equinor i Polenergii. Baza powstała na zrewitalizowanym terenie dawnej stoczni. Już od kilku miesięcy wspiera działania na morzu, a po uruchomieniu farm Bałtyk będzie zapleczem ich codziennej eksploatacji, tworząc nowe miejsca pracy i zapotrzebowanie na usługi lokalnych firm.

Bałtyk 2 i 3 to wspólna inwestycja norweskiego Equinora i polskiej grupy Polenergia, która dostarczy do krajowego systemu 1,44 GW nowej mocy, zwiększając bezpieczeństwo energetyczne Polski.

Rel/Biuro Prasowe projektów Bałtyk
