Inne
Gdy przyjrzymy się okrętom wchodzącym w skład polskiej floty, bez problemu znajdziemy te, które wodowano w rodzimych stoczniach: w Stoczni Północnej powstały okręty ratownicze projektu 570, jednostki rozpoznania radioelektronicznego, okręty hydrograficzne projektu 874 jak również jedyny dozorowiec ORP "Kaszub" oraz okręty transportowo-minowe projektu 767.


Wizualizacja polskiej korwety wielozadaniowej typu Gawron.


W Stoczni Gdynia zwodowano niszczyciele min projektu 206F, a w Stoczni Marynarki Wojennej powstały trałowce projektu 207P i 207M. Tej ostatniej zlecono również budowę siedmiu korwet wielozadaniowych projektu 621, bardziej znanego pod nazwą Gawron. I dziś to największy wstyd Marynarki Wojennej i stoczni o tej nazwie.

Pod koniec lat 90. powstał plan intensywnego rozwoju polskiej floty, który miano zrealizować w latach 2001 - 2006. Jednym z najważniejszych jego założeń było wprowadzenie do służby korwet wielozadaniowych zaprojektowanych według nowoczesnej koncepcji MEKO A-100.

Dzięki zastosowaniu technologii stealth, pochyleniu burt kadłuba i ścian nadbudówek oraz umiejscowieniu wszystkich radarów w jednej konstrukcji tzw. piramidy, jednostki miały być praktycznie niewykrywalne dla radarów.

Długość jednostek miała wynosić około 90 metrów, wyporność określono na ok. 2050 t, natomiast prędkość maksymalna miała wynosić ok. 30 węzłów. W skład uzbrojenia przewidziano m.in. rakietowe systemu obrony na krótkim dystansie (z racji problemów finansowych niestety istnieje możliwość całkowitej rezygnacji z tych planów), wyrzutnie rakiet przeciw okrętowych, armatę dziobową (najprawdopodobniej kalibru 76 mm) oraz najprawdopodobniej wyrzutnie torped przeciw okrętom podwodnym. W projekcie przewidziano również możliwość lądowania śmigłowców bojowych.

Koszt budowy jednej jednostki miał wynieść ok. 250 milionów złotych. Okręty tego typu miały być zdolne do służby w rejonie Bałtyku oraz w akwenach oceanicznych. Do ich głównych zadań miano zaliczyć ochronę szlaków żeglugowych, przeciwdziałanie nieprzyjacielskim desantom oraz - co niezwykle istotne w dzisiejszych czasach - przeciwdziałanie wszelkim akcjom terrorystycznym.

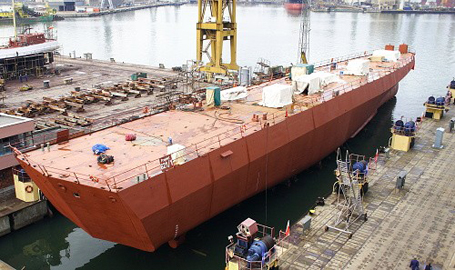

Kadłub Gawrona w Stoczni Marynarki Wojennej w Gdyni.


Jak zatem widać, okręty projektu 621 miały być jednostkami na wskroś nowoczesnymi, które nie tylko znacznie podniosłyby potencjał bojowy polskiej floty, ale również wyznaczyłyby w niej całkowicie nowe standardy. Niestety, do pierwszego "lotu" Gawrona jeszcze daleka droga...

Dokładnie 10 lat temu ówczesny premier Leszek Miller wbił pierwszy nit pod okręt, który otrzymał numer stoczniowy 621/1. Zgodnie z planem jednostka miała być gotowa w roku 2005 i miała otrzymać nazwę ORP "Ślązak".

Początkowo wydawać by się mogło, że wszystko idzie zgodnie z planem. Wkrótce jednak okazało się, że projekt Gawrona nie uzyskał statusu programu rządowego, w związku z czym Marynarka Wojenna miała samodzielnie sfinansować jego realizację.

Dość szybko zrezygnowano z budowy kolejnych sześciu korwet, pozostając przy jednej jednostce. Wobec coraz bardziej ograniczanych środków finansowych (Marynarka mogła przeznaczyć na prace maksymalnie ok. 70 milionów złotych rocznie, co wystarczało jedynie na podstawowe prace stoczniowe), oraz pilniejszych potrzeb, projekt Gawrona czasowo wstrzymywano.

Ostatecznie, co wobec powyższego można uznać za sukces, 16 września 2009 r. w Stoczni Marynarki Wojennej w Gdyni zwodowano kadłub korwety. Na okręcie zainstalowano już m.in. główny napęd, turbinę gazową, zespoły prądotwórcze oraz niektóre systemy okrętowe. Ale zaraz po wodowaniu projekt ponownie zawieszono.

Problemy Gawrona odbiły się również na Stoczni Marynarki Wojennej. W lutym 2011 roku sąd ogłosił jej upadłość, a zakład do dziś ma nieuregulowane zobowiązania wobec włoskiej firmy Avio, która dostarczyła zespół turbiny gazowej do fregaty. Do dziś dnia na Gawrona wydano ok. 360 mln zł, a dokończenie jego budowy i wyposażenie pochłonie, według niektórych źródeł, co najmniej dwa razy tyle...

Były już minister obrony narodowej Bogdan Klich pisał w maju 2010 nr w odpowiedzi na interpelację poselską, że "termin pozyskania w pełni wyposażonego okrętu zakreślono na 2015 r." Dziś już jednak wiemy, że jeśli nie zmienią się zasady finansowania budowy, to i ten termin nie zostanie dotrzymany.

Problem w tym, że w 2015 roku trzeba będzie wycofać ze służby osiem z jedenastu okrętów uderzeniowych. Jeśli zatem do tego czasu nie uda się pozyskać nowych, pełnowartościowych okrętów lub zakończyć budowy Gawrona, polska Marynarka Wojenna faktycznie przestanie istnieć.{jathumbnail off}
