Postępują prace przy budowie morskich farm wiatrowych Bałtyk 2 i Bałtyk 3. W wielu lokalizacjach widać rozwój związanych z tym inwestycji.
Zaawansowanie na koniec pierwszego kwartału 2026 r. obejmuje: pierwszą część instalacji systemu narzutów kamiennych zabezpieczających dno morskie, kolejne etapy budowy bazy serwisowej w Łebie oraz postępy na lądowych stacjach elektroenergetycznych koło Ustki, do których dostarczono dwa pierwsze transformatory, a także ułożono większość lądowego przyłącza.
Rozpoczęto pierwszą fazę morskiej kampanii instalacyjnej, w ramach której do pracy skierowano wyspecjalizowane jednostki. Zajmują się one układaniem kamieni (Subsea Rock Installation) na dnie morza – to działanie o kluczowym znaczeniu dla bezpieczeństwa i trwałości infrastruktury. Na morski plac budowy trafi w sumie ponad milion ton materiału, który zabezpieczy kable eksportowe i wewnętrzne oraz fundamenty turbin przed oddziaływaniem fal i prądów morskich.
W licznych zakładach w Polsce i za granicą trwają fabrykacja, kompletowanie i przygotowanie do sukcesywnego transportu elementów infrastruktury, w tym monopali, elementów przejściowych (transition pieces), kabli morskich oraz wybranych komponentów morskich stacji elektroenergetycznych, w tym głównych części (topside).
Ponadto rozpoczęto produkcję wież morskich turbin wiatrowych dla projektu Bałtyk 2. Wkrótce na Bałtyku rozpocznie się etap właściwej instalacji, zaczynając od monopali i elementów przejściowych. W kolejnych miesiącach realizowana będzie instalacja kabli eksportowych i wewnętrznych.
Znaczny postęp dotyczy również budowy na lądzie. Stacje elektroenergetyczne (ONS) dla projektów Bałtyk 2 i Bałtyk 3 w Pęplinie w gminie Ustka zostaną wyposażone w dwa transformatory o mocy 450 MVA i wadze 352 ton każdy. Trwają dalsze prace wykończeniowe oraz instalacja aparatury elektroenergetycznej.
Równolegle rozwijana jest infrastruktura przyłączeniowa do krajowej sieci elektroenergetycznej. Obecny stan zaawansowania prac dla linii 220 kV sięga już blisko 80 proc., a dla linii 400 kV około 90%. Na odcinku wyjścia kabli na ląd (landfall) prowadzone są bezwykopowe przewierty metodą HDD.

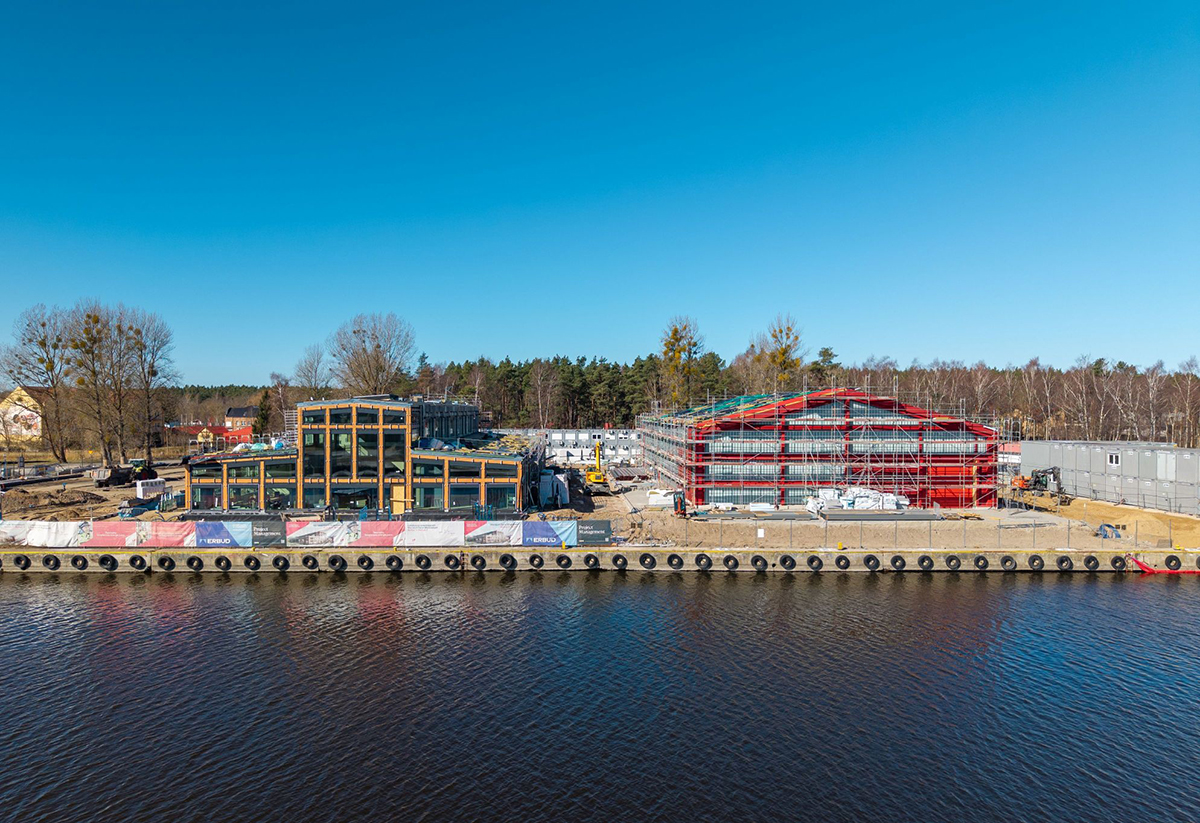

Istotnym elementem infrastruktury lądowej jest powstająca w Łebie baza operacyjno-serwisowa, która stanie się centrum zarządzania i obsługi morskich farm wiatrowych. Obiekt jest obecnie na etapie finalnych prac budowlanych, wyposażania w nowoczesną infrastrukturę techniczną oraz magazynową.
Powstają tam magazyn części zamiennych, zaplecze biurowe z centrum zdalnego sterowania farmami wiatrowymi oraz nabrzeże do obsługi jednostek. Równolegle trwa rekrutacja zespołu, który będzie odpowiadał m.in. za operacyjne funkcjonowanie farm.
Morskie farmy wiatrowe Bałtyk 2 i Bałtyk 3, rozwijane przez Equinor i Polenergię, osiągną łączną moc 1 440 MW i pozwolą zasilić zieloną energią ponad 2 miliony gospodarstw domowych w Polsce. Pierwszy prąd popłynie do sieci w 2027 roku, a komercyjne uruchomienie zaplanowane jest na 2028 rok.
rel (Equinor/Polenergia)
