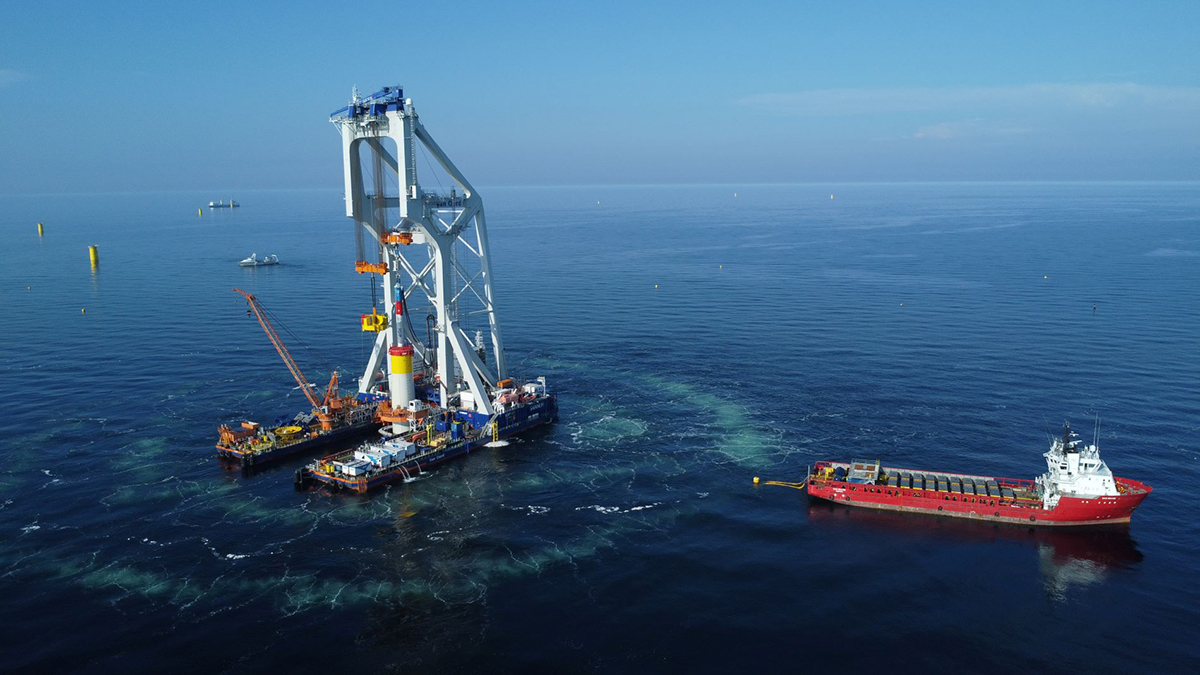

Zakończyła się instalacja wszystkich 78. fundamentów turbin, tzw. monopali, na budowanej przez Grupę ORLEN i kanadyjski Northland Power morskiej farmie wiatrowej Baltic Power, pierwszej w Polsce - poinformował w środę koncern. Zaznaczył przy tym, że „prąd z Bałtyku popłynie jeszcze w tym roku”.

W działania związane z instalacją fundamentów pod turbiny wiatrowe na placu budowy Baltic Power zaangażowanych było, jak podkreślił ORLEN, ponad 20 statków oraz 500 członków załóg i przedstawicieli wykonawców.

Koncern wyjaśnił, że główne statki, które wykonywały prace związane z podnoszeniem i wbijaniem pali, wspierały holowniki, jednostki do transportu załogi, statki do monitorowania środowiska i jednostki zaopatrzeniowe. Obszar instalacji został otoczony podwójną podwodną kurtyną powietrzną, aby minimalizować hałas i wibracje wytwarzane przez młot podczas palowania.

Odnosząc się do zaawansowania robót na powstającej pierwszej morskiej farmie wiatrowej w Polsce ORLEN zapowiedział, że „prąd z Bałtyku popłynie jeszcze w tym roku”.

- Nikt dotychczas w Polsce nie mierzył się z taką inwestycją. Załogi realizowały precyzyjne operacje wbijania fundamentów ważących 1300-1700 ton o długości sięgającej nawet 100 metrów. Zakończenie tego etapu przybliża nas do celu, jakim są dostawy czystego prądu z Bałtyku milionom odbiorców w Polsce jeszcze w tym roku – podkreślił prezes ORLENU Ireneusz Fąfara, cytowany w komunikacie koncernu.

Szefowa Northland Power Christine Healy zwróciła uwagę, że bezpieczny i precyzyjny montaż wszystkich 78. fundamentów turbin wiatrowych wymaga solidnego planowania, koordynacji i wiedzy specjalistycznej.

- To ważny kamień milowy dla projektu, który odzwierciedla siłę połączonych zespołów. Razem z ORLEN jesteśmy o krok bliżej do dostarczania czystej i niezawodnej energii elektrycznej dla milionów gospodarstw domowych w całej Polsce” – dodała.

Jak podał ORLEN, od początku prac instalacyjnych w ramach budowy wspólnie z Northland Power morskiej farmy wiatrowej zmobilizowano około 80 różnego rodzaju statków, na których pracuje ponad 4500 członków załóg, przedstawicieli wykonawców i członków zespołu Baltic Power. Codziennie na obszarze 130 km kw. działa około 20 statków, koordynowanych przez Centrum Koordynacji Morskiej Baltic Power w Łebie.

- Zakończenie kampanii instalacyjnej jest spodziewane w II połowie 2026 r. - przekazał ORLEN.

Przypomniał jednocześnie, że Baltic Power będzie miała moc około 1,2 GW, wytwarzając do 4 TWh energii elektrycznej rocznie, co stanowi 3 proc. obecnego zapotrzebowania naszego kraju.

Pierwsza morska farma wiatrowa w Polsce znajduje się około 23 km od brzegu na wysokości Choczewa i Łeby i zajmuje powierzchnię mniej więcej 130 km kw.
